Gevelisolatie van buiten: ETICS, voorwaarden en premie

Gevelisolatie van buiten (ETICS) isoleert zonder binnenruimte te verliezen. Lees hoe het werkt, waar je op let, welke Rd geldt en wat de premie vraagt.

Deze pagina bevat affiliatie: wij kunnen een vergoeding ontvangen wanneer u vanaf deze pagina offertes aanvraagt. Meer informatie

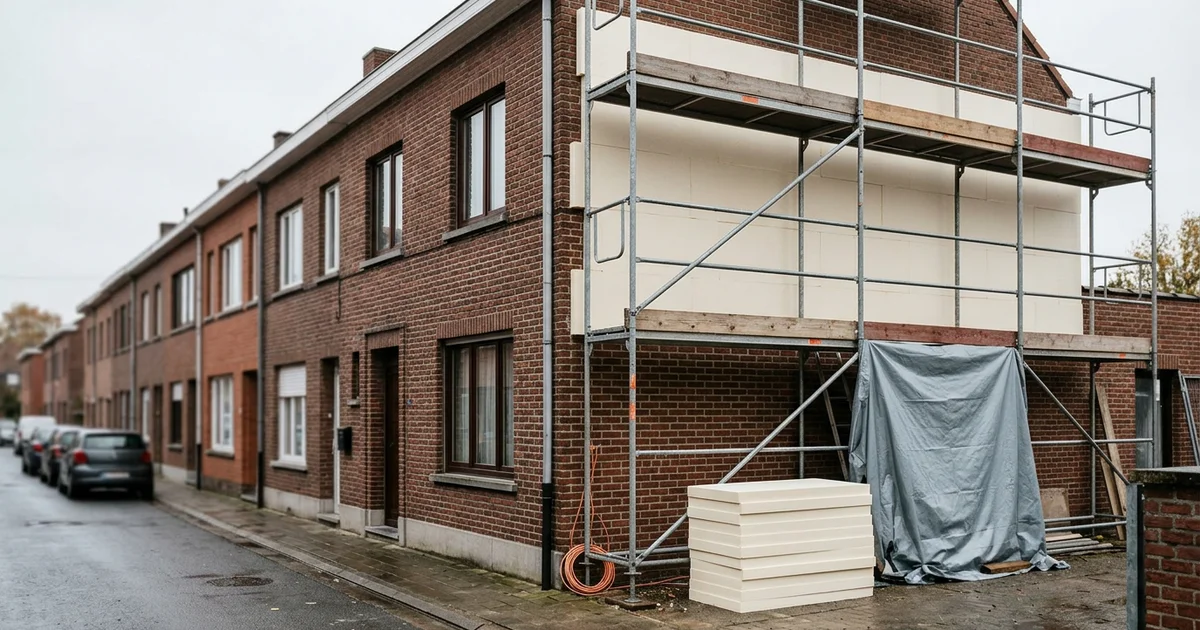

Rijwoning met stelling en gedeeltelijk bekleed met witte isolatieplaten
Inhoud van het artikel
  1. Wat is ETICS?
  2. Voor- en nadelen op een rij
  3. Hoe verloopt een ETICS-werf?
  4. Wat controleer je eerst?
  5. Hoe dik moet de isolatie zijn?
  6. Koudebruggen en wind
  7. Vergunning
  8. Mijn VerbouwPremie voor buitenmuur
  9. Combineer de werken
  10. Binnen of buiten?
  11. Praktische volgende stappen
  12. Bronnen

Bij gevelisolatie van buiten komt de isolatie op de buitenkant van de muur, meestal als buitenisolatiesysteem met pleister (ETICS) of onder een bekleding. Je verliest geen binnenruimte en kunt dik isoleren, maar de gevel krijgt een nieuwe afwerking. Voor Mijn VerbouwPremie geldt Rd ≥ 3 m²K/W (stand 7 oktober 2026).

Dit artikel noemt geen merken of installateurs.

Wat is ETICS?

ETICS staat voor 'external thermal insulation composite system': een buitenisolatiesysteem met pleister. Het bestaat uit isolatieplaten die op de muur worden bevestigd, een wapeningslaag en een pleisterafwerking. Buildwise (voorheen WTCB) publiceert er referentiedetails voor in technische voorlichting TV 274. De isolatie kan ook onder een andere regendichte bekleding komen, bijvoorbeeld bebording.

De Vlaamse overheid noemt als voordelen dat je een dikkere laag kunt plaatsen zonder verlies van binnenruimte en dat het comfort stijgt. Als nadelen vermeldt ze de nieuwe pleisterlaag of gevelbekleding, de dikkere gevel, waar je bij vensters en dakranden rekening mee houdt, en beperkingen als de gevel op de perceelgrens staat. De keuze van het uiterlijk zelf behoort tot gevelrenovatie.

Doorsnede van een muur met isolatieplaten, wapening en pleisterlaag aan de buitenkant
Opbouw van een buitenisolatiesysteem met pleister: muur, lijm, isolatieplaat, wapeningslaag en afwerking.

Voor- en nadelen op een rij

Voordelen Nadelen
Dikke isolatielaag zonder verlies van binnenruimte Nieuwe pleisterlaag of gevelbekleding nodig
Hoger comfort Dikkere gevel: aanpassingen bij vensters, dakranden en goten
Doorlopende laag die koudebruggen beperkt Beperkingen als de gevel op de perceelgrens staat
Werken aan de buitenkant van de woning Vergunnings- en erfgoedregels kunnen meespelen

Hoe verloopt een ETICS-werf?

De volgorde ligt in grote lijnen vast, al verschilt de uitvoering per systeem en gevel:

  1. Een stelling wordt geplaatst en de gevel wordt nagekeken en hersteld.
  2. De muurvoet en de plint worden aangepakt.
  3. De isolatieplaten worden bevestigd, bij voorkeur ook mechanisch.
  4. Een wapeningslaag wordt aangebracht, met hoekprofielen aan vensters en hoeken.
  5. De afwerking, bijvoorbeeld pleister, volgt als laatste stap.

Laat in de offerte vastleggen wie de stelling, het herstel van de gevel, het schilderen van de dakoversteek of het verplaatsen van regenpijpen en gevelarmaturen voor zijn rekening neemt. Zo vermijd je discussies achteraf; zie offertes vergelijken.

Wat controleer je eerst?

  • Staat van de muur: vocht, scheuren en loskomend metselwerk. Buildwise adviseert vóór de werken een vochtonderzoek om infiltratie of opstijgend vocht te herkennen en op te lossen; zie vocht herkennen en meten.
  • Spouwmuur: Buildwise raadt aan een niet-geïsoleerde spouw eerst na te vullen als dat mogelijk is, om luchtstromen achter de buitenisolatie te vermijden. Zie spouwmuurisolatie.
  • Muurvoet en plint: het ETICS begint volgens Buildwise minstens 30 cm boven het maaiveld, bij voorkeur op een isolerende plint. Een grindstrook van minstens 30 cm breed rond het gebouw beperkt opspattend water.
  • Vensters en deuren: Buildwise raadt aan vensters in een neg te plaatsen, zodat het ETICS een stuk van het raamkader bedekt. Een neg van minstens 2 cm breed en 4 cm diep is nodig voor afdichtingsband en hoekprofiel; vensters zonder neg geven meer risico op scheuren en waterinfiltratie.
  • Dakrand en goten: houd rekening met de extra dikte; zie dakwerken.

Hoe dik moet de isolatie zijn?

Voor de premie moet de nieuwe buitenisolatie een Rd-waarde van minstens 3 m²K/W halen; de Rd-waarde van een bestaande laag telt niet mee. Een maximale lambda-waarde geldt voor buitenisolatie niet: die eis staat enkel bij het navullen van een spouw. Buildwise geeft als voorbeeld dat je voor Rd ≥ 3 minstens 10 cm nodig hebt van een materiaal met λ 0,032 W/mK. De EPB-regelgeving legt voor nieuwe, vernieuwde en nageïsoleerde buitenmuren een maximale U-waarde van 0,24 W/m²K op (VEKA, brochure 'Nieuwe EPB-eisen 2026'). Dat kan meer dikte vragen dan het premieminimum. Een uitleg bij de waarden: Rd-waarde, U-waarde en lambda.

Koudebruggen en wind

Het doel van buitenisolatie is een doorlopende isolatielaag. Daarom let je op koudebruggen aan dakrand, vensters, balkons en de aansluiting met de vloer. Buildwise spreekt van het vermijden van koudebruggen door goede afstemming tussen de bouwvakken en doorlopende isolatie aan de aansluitingen met dak en vensters. Het systeem wordt ook mechanisch bevestigd en gedimensioneerd op windbelasting. Lees meer bij koudebruggen en luchtdichtheid.

Vergunning

In Vlaanderen is sinds 1 maart 2026 het aanbrengen van isolatie, met de gebruikelijke afwerking, aan de buitenzijde van gevels en daken vrijgesteld van omgevingsvergunning, tot maximaal 26 cm en zolang de rooilijn niet overschreden wordt. Er gelden voorwaarden: de vrijstelling geldt niet voor werelderfgoed en voor gebouwen op de inventaris van het bouwkundig erfgoed, tenzij ze apart beschermd zijn. Controleer ook je verkavelingsvoorschriften en vraag bij twijfel na bij je gemeente. Meer bij vergunning dakwerken. Voor Brussel gelden andere regels; die behandelen we hier niet.

Mijn VerbouwPremie voor buitenmuur

Volgens de Vlaamse overheid (stand 7 oktober 2026) geldt voor buitenisolatie:

  • een aannemer voert de werken uit; zelf uitgevoerde werken komen niet in aanmerking;
  • enkel buitenmuren van direct of indirect verwarmde ruimtes;
  • Rd ≥ 3 m²K/W voor de nieuwe isolatie;
  • de woning was voor 1 januari 2006 aangesloten op het elektriciteitsnet;
  • de factuur is hoogstens 2 jaar oud en bedraagt minstens 1.000 euro (zonder btw).

De premie geldt voor eigenaar-bewoners in inkomenscategorie 3 en 4. Sinds 1 maart 2026 krijgen eigenaar-bewoners in inkomenscategorie 1 en 2 enkel nog een premie voor een warmtepomp of warmtepompboiler. Het afwerken van de gevel (steen, bekleding, pleister) telt enkel mee in combinatie met buitenisolatie, en niet bij nieuwe afwerking over bestaande isolatie. Spuitkurk telt enkel mee samen met nieuwe buitenisolatie. Ook het verwijderen van asbesthoudende gevelbekleding en de vervanging van borstweringen of balustrades bij balkons horen bij de werken die kunnen meetellen. Niet in aanmerking komen gevelreiniging, schilderen of kaleien, het vernieuwen van enkel het voegwerk en gemeenschappelijke muren waartegen aan beide kanten gebouwd is. Bedragen en procedure: isolatiepremie in Vlaanderen en Brussel.

Combineer de werken

Gevelisolatie loont het best als je ze combineert met andere werken aan de gevel: nieuwe ramen, een vernieuwd dak met dakrand, herstel van het metselwerk of de goten. Een stelling die toch staat, wordt dan één keer betaald. Plaats je nieuwe ramen, plan dan de aansluiting op de buitenisolatie samen; zie ramen, deuren en beglazing. Na de werken is de woning luchtdichter: denk aan ventilatie, zie ventileren na isoleren.

Binnen of buiten?

Kun je buiten niet isoleren, bijvoorbeeld bij een beschermde gevel, dan blijft binnenisolatie over; zie muur isoleren aan de binnenkant. Een geschikte spouwmuur kun je ook navullen: spouwmuurisolatie.

Praktische volgende stappen

  1. Laat de gevel, het vocht en de plint beoordelen.
  2. Beslis of de spouw eerst moet worden gevuld.
  3. Kies de afwerking; vraag een offerte met dikte, Rd-waarde, afwerking, stelling en aansluitingen: offertes vergelijken.
  4. Informeer je over de vergunning en de premie.

Het overzicht van alle onderdelen van je woning: isolatie.

Bronnen

  1. Muurisolatie — Vlaamse overheid (vlaanderen.be) (geraadpleegd op 2026-10-07)
  2. Mijn VerbouwPremie voor buitenmuur — Vlaamse overheid (vlaanderen.be) (geraadpleegd op 2026-10-07)
  3. Bouwdetail 1494: energetische renovatie van een spouwmuur met een ETICS — Buildwise (voorheen WTCB) (geraadpleegd op 2026-10-07)
  4. Wanneer men een ETICS op een bestaande, niet-geïsoleerde spouwmuur wil aanbrengen, moet men de spouw dan eerst opvullen? — Buildwise (voorheen WTCB) (geraadpleegd op 2026-10-07)
  5. Aansluiting tussen het ETICS en de isolerende plint (bouwdetail 1400) — Buildwise (voorheen WTCB) (geraadpleegd op 2026-10-07)
  6. ETICS: aansluiting op vensters, algemene richtlijnen (bouwdetail 1495) — Buildwise (voorheen WTCB) (geraadpleegd op 2026-10-07)
  7. TV 274: Referentiedetails voor ETICS met pleister, nieuwbouw — Buildwise (voorheen WTCB) (geraadpleegd op 2026-10-07)
  8. Wijzigingen vrijstellingenbesluit, meldingsbesluit en limitatieve lijst (in werking sinds 1 maart 2026) — Departement Omgeving, Vlaamse overheid (geraadpleegd op 2026-10-07)
  9. Nieuwe EPB-eisen 2026 (brochure, uitgave maart 2026) — Vlaams Energie- en Klimaatagentschap (VEKA) (geraadpleegd op 2026-10-07)

Dit artikel noemt geen enkel merk. aquote wordt vergoed door de vakmensen die de offerteaanvragen ontvangen.
